Építés aktivitás 2021 utolsó negyedévében
2022. február 22.
Csökkent év végén a magasépítési aktivitás, de így is rekord született

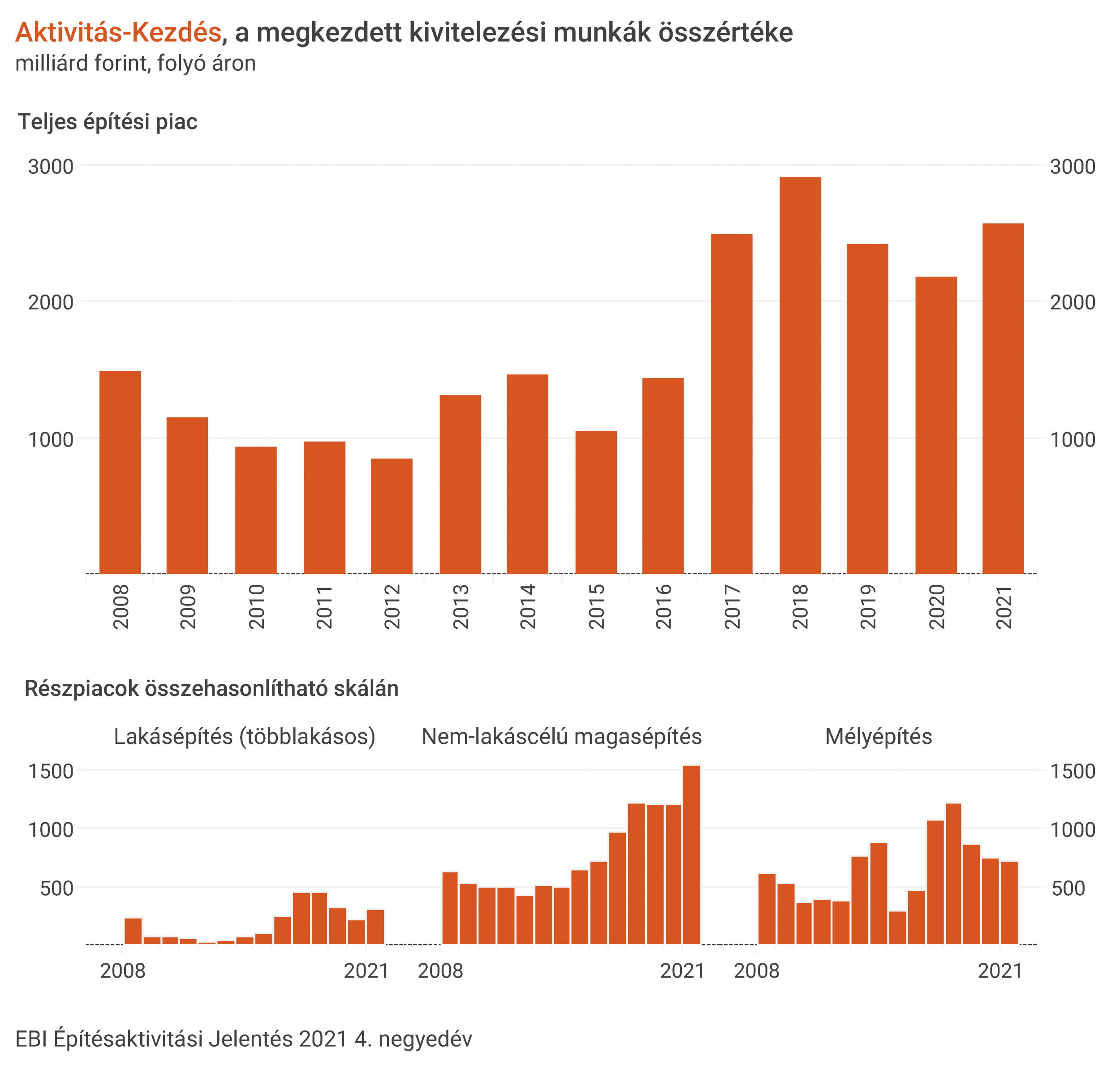

A 2021-es év összességében növekedést hozott a hazai építőiparban, 2020-hoz és 2019-hez képest is emelkedett a megkezdett kivitelezések összértéke. A tavalyi évben összesen több mint 2500 milliárd foépítőipar,piacelemzésrintot ért el az Aktivitás-Kezdés mutató, ami az előző évhez képest közel 18, 2019-hez képest pedig több mint 6 százalékos bővülést jelentett – derül ki az EBI Építésaktivitási Jelentésből. Igaz ugyanakkor, hogy a tavalyi növekedés elsősorban a második negyedév kiugró számainak volt köszönhető, a negyedik negyedév kimondottan alacsony Aktivitás-Kezdést hozott, utoljára 2016-ban volt olyan 3 hónap, amikor ennél kisebb összegben kezdődtek meg építési munkák.
2021 utolsó negyedéve gyengébb Aktivitás-Kezdést hozott a magasépítések esetében, ami elsősorban a nem lakáscélú magasépítések lendületvesztésére volt visszavezethető. Összességében ugyanakkor a második félév alacsonyabb számait ellensúlyozták az első féléves magasabb értékek, különösen a második negyedéves kiugró eredmények. Így a jól sikerült első félévnek köszönhetően soha ilyen magas értékben nem indultak el magasépítési kivitelezések. mint 2021-ben. Összesen több mint 1800 milliárd forintot tett ki a tavalyi évben a megkezdett építkezések értéke, az EBI Építésaktivitási Jelentés szerint. A növekedés 2021-re 2020-hoz képest közel 30, 2019-hez képest pedig több, mint 20 százalékos volt.
A társasházi lakáscélú magasépítések Aktivitás-Kezdése esetében a harmadik és negyedik negyedévben bővülés volt megfigyelhető. A teljes évet nézve 2021-ben a nem lakáscélú magasépítések összege a gyenge 4. negyedév ellenére rekordot döntött, ilyen magas összegben még nem kezdődtek meg kivitelezések a szektorban. Összesen több mint 1500 milliárd forintot tett ki az Aktivitás-Kezdés. A növekedés 2020-hoz és 2019-hez képest is nagyjából 27 százalékos volt.
Az év utolsó negyedévében kivitelezési fázisba lépett legnagyobb magasépítési beruházások közé tartozott a székesfehérvári Alba Aréna sportcsarnok fejlesztés, Miskolcon a Chervon Autó járműipari fém alkatrészeket gyártó üzem építése, a fővárosi XXI. kerületben a Jedlik Ányos Gimnázium fejlesztése, illetve a Biatorbágyi Innovatív Technikum és Gimnázium fejlesztése.

Nem a mélyépítések éve volt 2021
2016 óta nem indultak el ilyen kis összegben mélyépítési kivitelezések, mint 2021-ben. Valamivel több mint 700 milliárd forintot tett ki az Aktivitás-Kezdés, ami még a gyenge 2020-as évhez képest is 5 százalékos további visszaesést jelentett, 2019-hez képest pedig 18 százalékot meghaladó volt az elmaradás mértéke. Az Aktivitás-Kezdés az út- és vasútépítések esetében az alacsony bázis miatt 6 százalékos növekedést mutatott 2020-hoz képest, míg 2019-cel összehasonlítva az elmaradás közel 15 százalékos volt. A nem út- és vasút mélyépítések esetében 2020-hoz képest 2021-re közel 14 százalékos visszaesés következett be, míg 2019-hez képest nem egészen 22 százalékkal esett vissza az elindított kivitelezések értéke.
A legnagyobb építési fázisba lépő mélyépítési projektek között volt 2021 negyedik negyedévében a Szeged-Rendező és Röszke országhatár közötti vasútvonal fejlesztés, a Halimba-Szőc Solar Park beruházás, valamint az öntözőtelep és öntözőrendszer építése Mezőhegyesen.
Beindulni látszanak a lakásépítések
2021-ben emelkedés mutatkozott a megkezdett társasházi kivitelezések összegében. Valamivel több mint 300 milliárd forint értékben indultak el építkezések a szektorban, így 40 százalékot meghaladó bővülés volt megfigyelhető az Aktivitás-Kezdésben 2020-hoz képest. A 2019-es értéktől azonban továbbra is elmaradtak a számok, közel 4 százalékkal, 2018 és 2017-hez képest pedig a különbség még szembeötlőbb, több, mint 30 százalékos volt. A harmadik és negyedik negyedévben elindult bővülés vélhetően 2022-ben tovább folytatódhat, az idei év elején több nagyobb projekt elindulását jelentették be a fejlesztők, valamint a tavalyi magasabb építési engedélyszámok is ezt vetítik előre.
Az év utolsó negyedévének legnagyobb elindult projektjei közé több társasházi beruházás is bekerült, mint a New Palace I. üteme, a Ferdinánd Garden, a Balance Garden, a Metrodom River B épülete, illetve a Westside Garden, melyek mindegyike a fővárosban kapott helyet.
A 2021-ben befejezett projektek összértéke nem érte el a 2020-as szinten, de így is magasan alakult. Összesen több mint 300 milliárd forint értékben készültek el társasházak 2021-ben, ami a 2020-as után a valaha mért második legnagyobb Aktivitás-Befejezést jelentette. Az előzetes adatok szerint az idei, 2022-es év pedig várhatóan ismét rekordot hozhat a befejezésekben, amennyiben az erre az évre tervezett beruházásokat valóban sikerül befejezni.

Metroplitan Garden (Wing)
A 2021-es társasházi lakásépítési bővülés nem egyformán érintette az ország különböző részeit. Nagyobb Aktivitás-Kezdés jellemezte a 2020-ban is a legkevésbé visszaeső Budapestet, valamint az alacsony bázisról induló Pest megyét, és Dél-Alföldi régiót. Összességében a 2021-es megindult társasházi építkezések értékéből Közép-Magyarország a 2014-2020-as időszakinál jelentősen nagyobb, 70 százalékot meghaladó arányban részesült, a korábbi éveket jellemző átlagos 60 százalékhoz képest, míg Kelet- és Nyugat-Magyarország aránya elmaradt a 2014-2020-as időszakot jellemzőtől.
A különböző építőipari ágakat nézve elmondható, hogy a társasházi lakásépítési Aktivitás-Kezdés ugyan némileg növekedett a régióban 2021-ben 2020-hoz képest, azonban továbbra is messze elmaradt a 2016-2019 közötti időszakot jellemző számoktól, 2019-hez képest például több, mint 30 százalékkal. 2016 és 2019 között
A 2021 első 9 hónapjára rendelkezésre álló adatok szerint az idei évben a régióban az Aktivitás-Kezdés további jelentős bővülése várható, az építési engedélyek számában ugyanis jelentős ugrás volt megfigyelhető tavaly január és szeptember között, a területen 90 százalékkal több engedélyt adtak ki 2020 azonos időszakához képest, míg az országos növekedés csupán 30 százalékos volt a két időszak között a KSH számai szerint
A nem lakáscélú magasépítéseket illetően jelentősen növekedett az elindult kivitelezések értéke 2021-re az Észak-Alföld régióban, és még a 2018-as eddigi legmagasabb összeget is túlszárnyalta. Így összességében a magasépítési Aktvitás-Kezdés rekordot döntött 2021-ben a területen. Elkezdődött például az East-West Gate intermodális logisztikai központ építése Fényeslitkén, a Lego fröccsöntő csarnok III. ütemének és a csomagoló üzem és raktár III. ütemének kivitelezése Nyíregyházán. Szintén tavaly indultak el az építési munkái a Semcorp szeparátorfólia-gyártó üzemnek Debrecenben, illetve a Tiszakavics Hotelnek Szolnokon. Az Aktivitás-Kezdés pedig várhatóan az idei évben is magas maradhat, hiszen az előzetes hírek szerint 2022-ben elindulhatnak a BMW gyárának nagy alapterületű épületkivitelezési munkái.
Míg az elmúlt években az M4-es út munkálatai, illetve a BMW beruházáshoz kapcsolódó projektek táplálták a mélyépítési Aktivitás-Kezdést a régióban, (utóbbi kapcsán elkezdődött például az Észak-Nyugati Gazdasági Övezet infrastruktúra-fejlesztés I. és II. üteme, vagy a Debrecen-Füzesabony vasútvonal I. üteme) az elindult mélyépítési munkák összege jelentősen visszaesett 2021-ben az Észak-Alföldön, és 2015 óta nem volt ilyen alacsony. A 2021-es legnagyobb beruházások között említhető a korábban már a magasépítési projektek között feltűntetett East-West Gate intermodális logisztikai központ mélyépítési munkálatai, valamint Nyíregyházán a Városi Stadion projekt.
Az EBI Építésaktivitási Jelentés három kutatócég együttműködésének eredménye, melyhez az iBuild a projektkutatással és a projektadatbázissal, az ELTINGA Ingatlanpiaci Kutatóközpont és a Buildecon Építésgazdasági Kutató pedig a mutatószámok kialakításával és az aggregálást végző algoritmusok kidolgozásával járul hozzá.
Címlapon: M30, Miskolc-Kassa
Új nátriumionos energiatárolót mutatott be a CATL
A TENER Sodium a lítium alapú megoldások alternatívájaként kínálhat biztonságosabb, költséghatékonyabb és szélesebb körben elérhető energiatárolási lehetőséget.
Szemerey Samu lett az országos főépítész
Vitézy Dávid miniszter Szemerey Samut bízta meg az országos főépítészi teendők ellátásával, a döntés szombattól hatályos.
ÉVOSZ: fókuszban az azbesztmentesítés
Az ÉVOSZ szerint az azbesztmentesítés az egyik legsürgetőbb feladat a hazai építőiparban, mivel a szakszerűtlen bontás és hulladékkezelés súlyos egészségügyi és környezeti kockázatokat jelenthet.
